Chantier à Plouharnel

Mars 2023

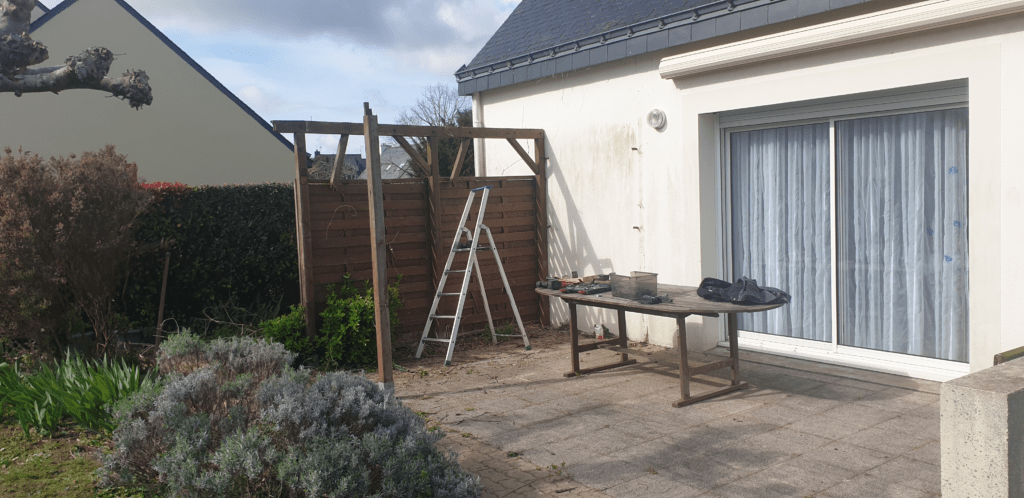

Nous sommes le 27 mars et le début du chantier est prévu début mai. C’est parti pour le travail de préparation du chantier. Première étape : démontage de la pergola et récupération des bois qui sont récupérables.

Le lendemain, c’est le rendez-vous pour les sondages géotechniques.

Avril 2023

Je commence l’opération de récupération des pavés autobloquants.

Mai 2023

Le début du chantier a lieu le 2 mai. On commence par abattre le mûrier et une tractopelle casse la dalle de la terrasse, puis creuse les fondations de l’extension.

Le 4 mai, c’est la livraison des deux citernes de récupération d’eau de pluie. Ce sont des citernes en ciment de 5 m3 chaque. Première petite péripétie… mais qui entraînera un premier retard du chantier : les cuves ne peuvent pa êtres raccordées entre elles en l’état. En effet, il leurs manque les perçages à la base, permettant de les relier et de garantir que le niveau d’eau sera le même dans chacune des deux cuves. Il faudra faire revenie le camion, qui remportera les deux cuves pour les perçer en atelier, pui les rapportera. Ca fait beaucoup de transport lourd pour 2 trous oubliés !

Le 16 mai, les fondations de l’extension sont en place.

Juin 2023

Le 2 juin, creusement de la fosse pour les cuves de récupération d’eau. Pose et raccordement des cuves

Le 16 juin, les fondations de la seconde extension sont bien avancées.

Le 28 juin, les soubassements des murs à ossature bois sont réalisés. En raison de la chaleur, le séchage se passe mal et les arases fendillent. Il faut casser et refaire.

Pendant ce temps-là, la terre arable est replacée au-dessus des cuves, et je m’emploie à semer un gazon, en espérant qu’il poussera avant l’été et redonnera une figure un peu plus végétale à cet emplacement du chantier.

Juillet 2023

4 juillet : il a plu un peu et le gazon montre le bout de son nez.

6 juillet : Les couvreurs interviennent pour ôter la partie du toit d’ardoise et les goutières qui gêneront le montage de l’ossature bois. Début de la partie menuiserie, qui commence par la pose de lisses, parfaitement au niveau, sur les arases de bétons. Manifestement, les fondations ne sont pas exactement aux endroits prévus par le plan d’architecte : par endroit, les lisses de bois débordents de 4 à 5cm au-dessus du vide… Après consultation de l’architecte et des menuisiers, ce débordement reste tolérable.

7 juillet : livraison et pose des éléments d’ossature bois qui ont été construits en atelier. Le montage ressemble à un gigantesque jeu de Lego. La grue est gigantesque et la dextérité de grutier impressionnante. Le soir-même, les 7 murs sont posés.

Les poutres et les toits sont ensuite posés. Le couvreur vient poser la membrane sur les toits et les sorties pour les descentes d’eau de pluie.

27 juillet : les portes et fenêtres sont livrées et doivent, en théorie, être posées en quelques jours pour mettre les deux extensions « hors d’eau » avant la pause du chantier en août. Et là, c’est un peu la douche froide : 2 fenêtres et une baie vitrées ne peuvent pas être posées. En effet, en raison de problèmes de communication entre corps de métiers, il y a trois problèmes

  • les seuils de ciment destinés à supporter les baies ne sont pas bien positionnées. Il va falloir les casser et les refaire
  • les cotes de l’emplacement pour poser une fenêtre sont trop petites.
  • enfin, une des grandes baies vitrées ne peut pas être posée. Il va falloir la refabriquer (avec un délai annoncé de 7 semaines)

Nous terminons donc ce mois de juillet assez embêtés… la toiture est hors d’eau, mais les extensions sont ouverte à tous vents. Nous espérons que le chantier redémarrera en septembre sur de meilleures bases.
